不负夏日热忱 美好如约而至丨浙江交通技师学院东扩工程7月进度播报

时间:2023-07-29点击数:

火红七月 夏日如碧

赤日炎炎 步履不停

浙江交通技师学院东扩工程迎来历史性时刻

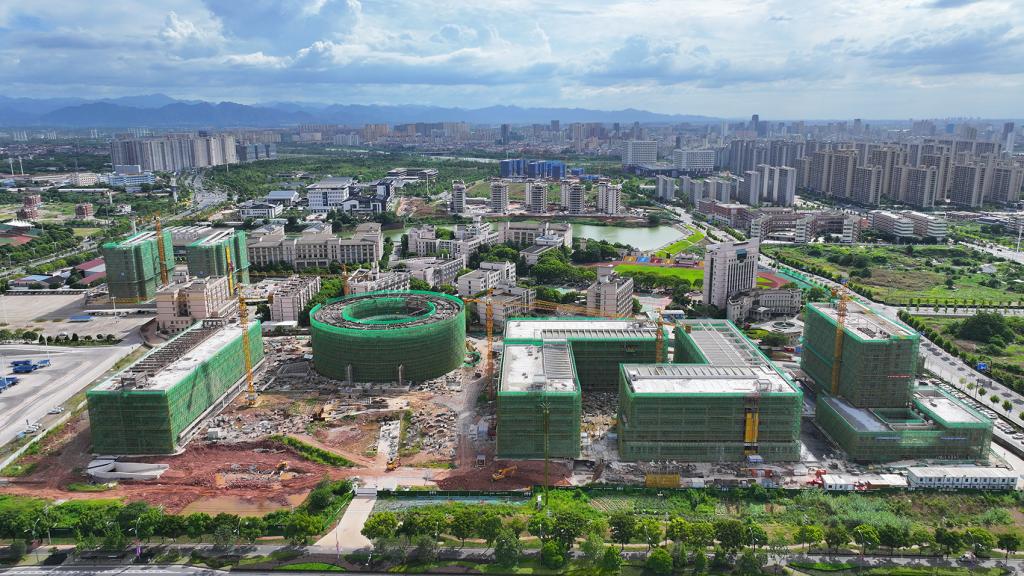

8幢建筑主体结构全部顺利结顶


工程进度

01

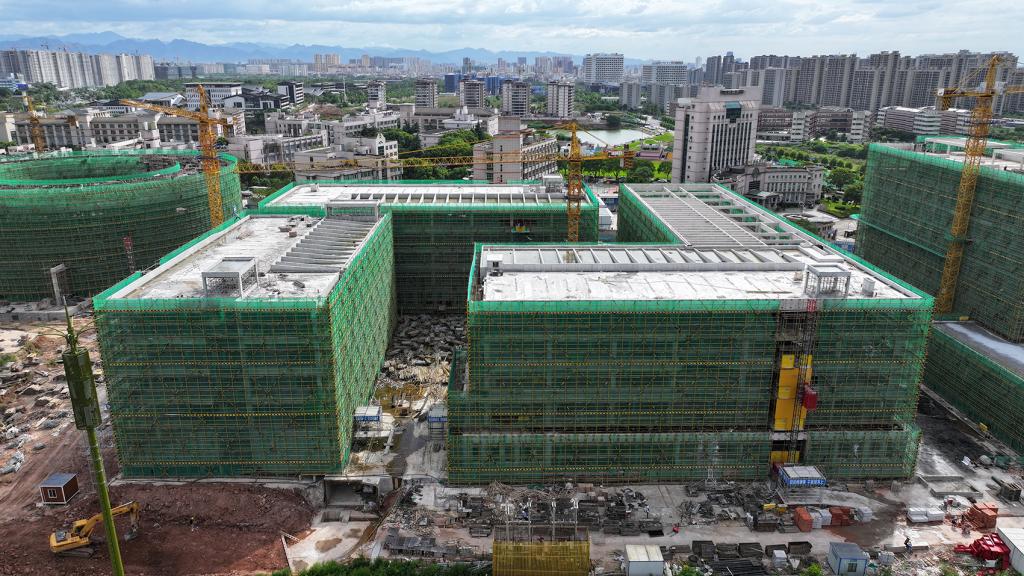

公共实训大楼

主体结构完成,幕墙外立面骨架安装完成

二次结构施工完成80%

地下室砌体粉刷完成


02

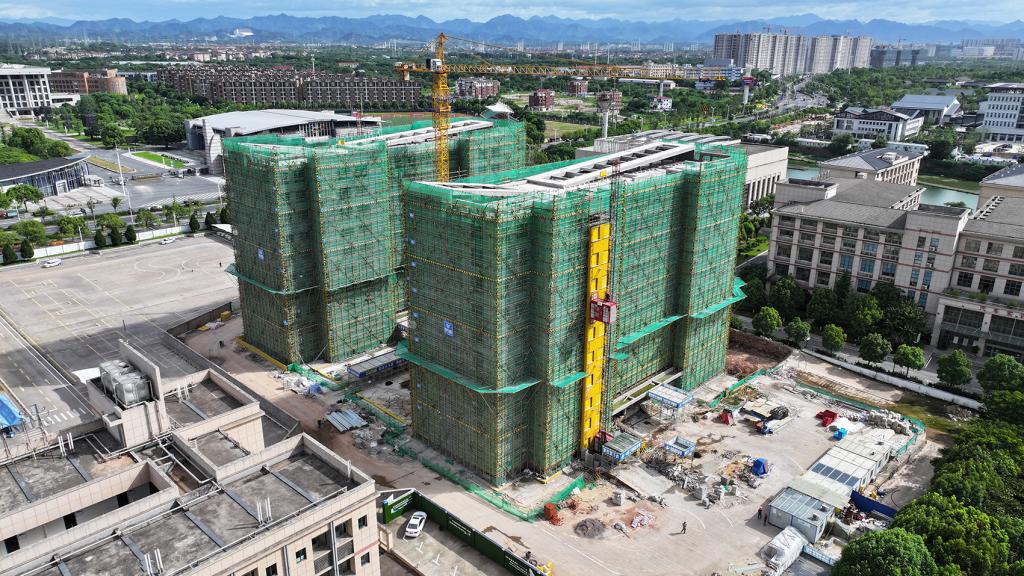

轨道交通、机电实训、产教融合大楼


主体结构完成,二次结构施工完成40%


03

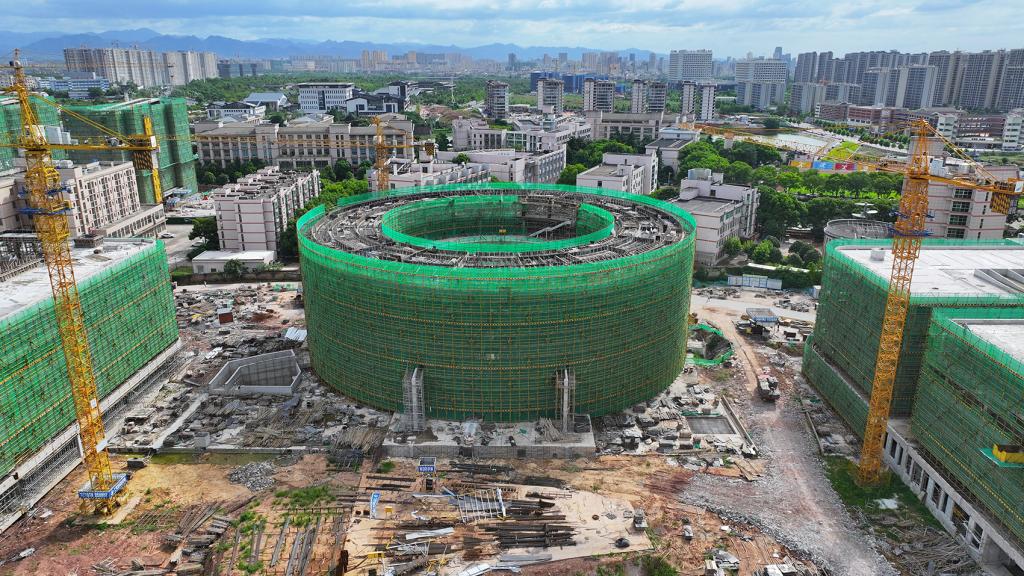

图书信息大楼


主体结构封顶

地下室、1层砌体开始施工


04

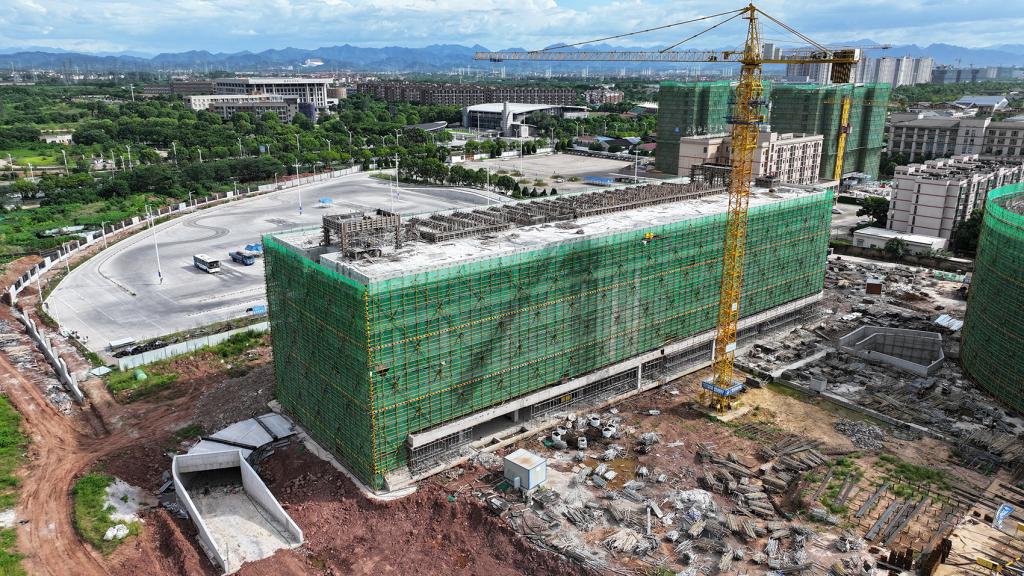

汽车综合实训大楼

主体结构封顶

地下室、1层砌体开始施工


05

学生宿舍楼


主体结构完成

地下室给水、消防等安装工程完成70%

外墙粉刷完成80%,内墙粉刷完成60%
