新岁序开 同赴新程|浙江交通技师学院东扩工程1月进度播报

时间:2024-01-26点击数:

旧岁已展千重锦,新年再进百尺竿

回首来路,星河灿烂

展望前方,征程壮阔

在新的一年里

浙江交通技师学院东扩工程项目

将踔厉奋发、笃行不怠

为全面推进学校高质量发展而努力

1月工程进度,邀您见证

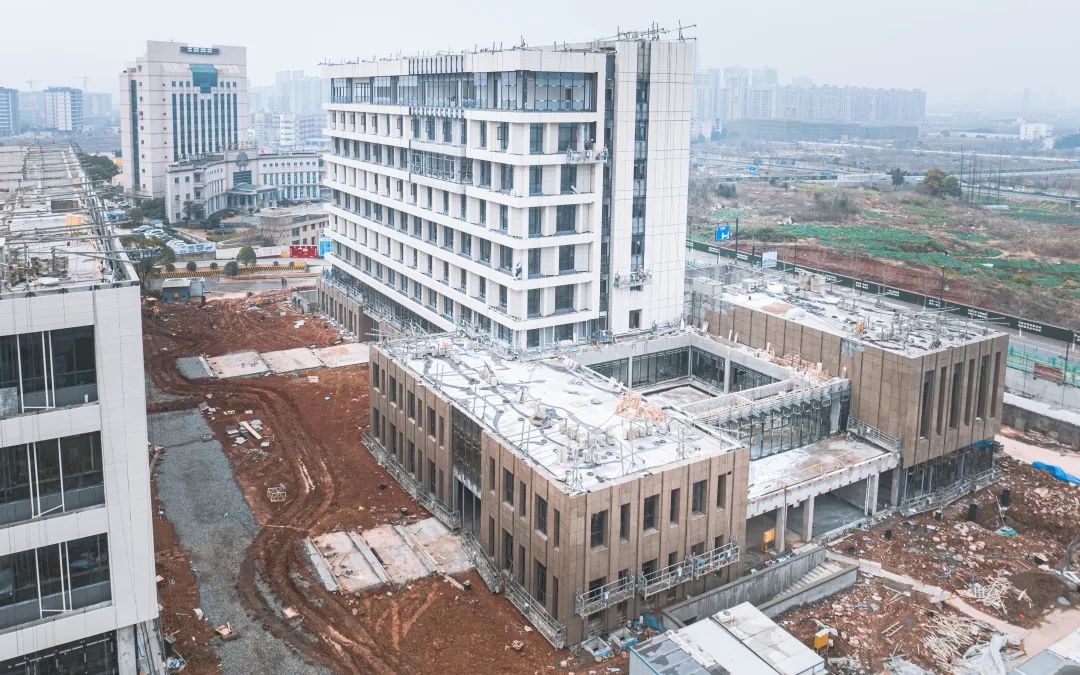

01 公共训大楼

外墙真石漆及幕墙完成

安装工程完成80%

室内装饰完成60%

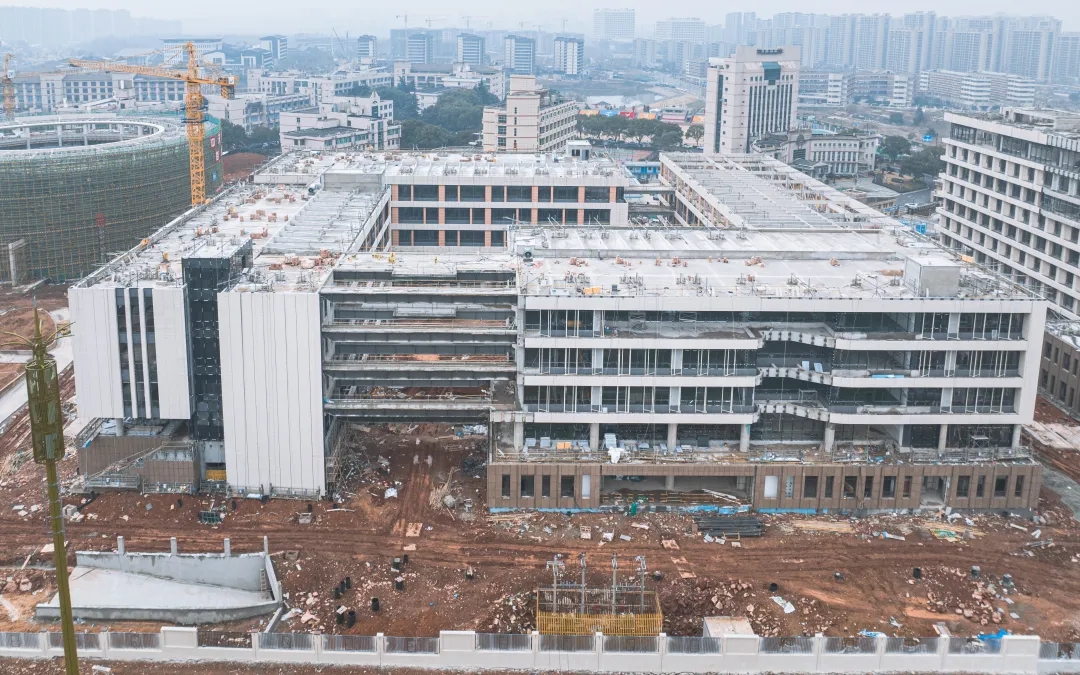

02 轨道交通、机电实训、产教融合大楼

外墙真石漆及幕墙完成90%

安装工程完成80%

室内装饰完成65%

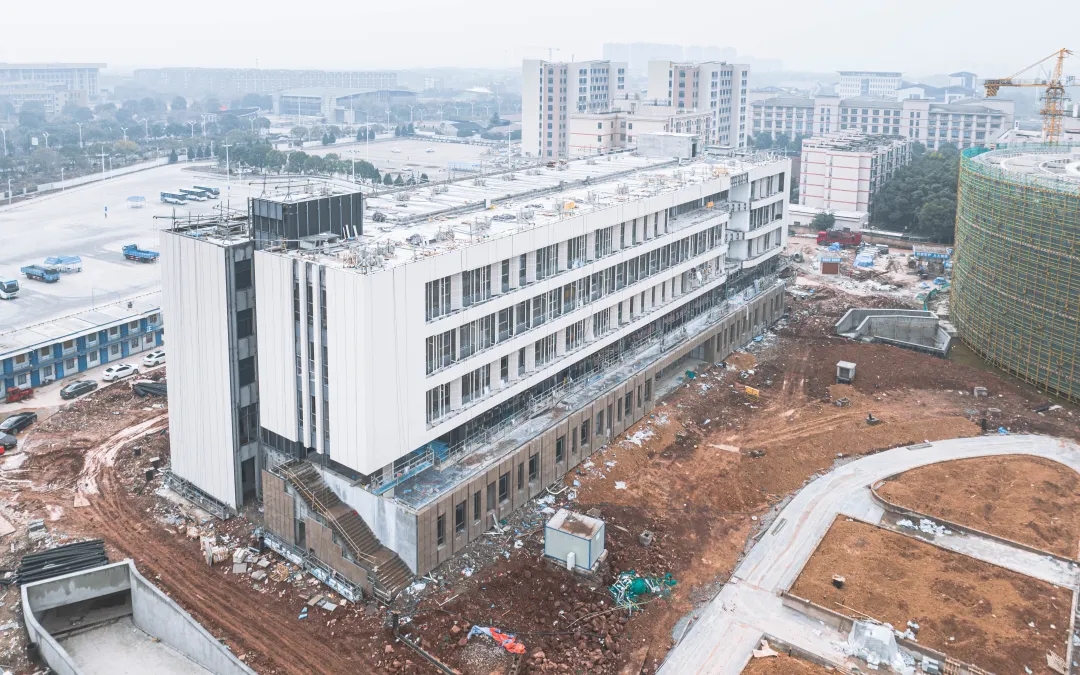

03 图书信息大楼

外墙龙骨焊接完成

安装工程完成70%

室内装饰完成30%



04 汽车综合实训大楼

外墙真石漆及幕墙完成90%

安装工程完成80%

室内装饰完成70%

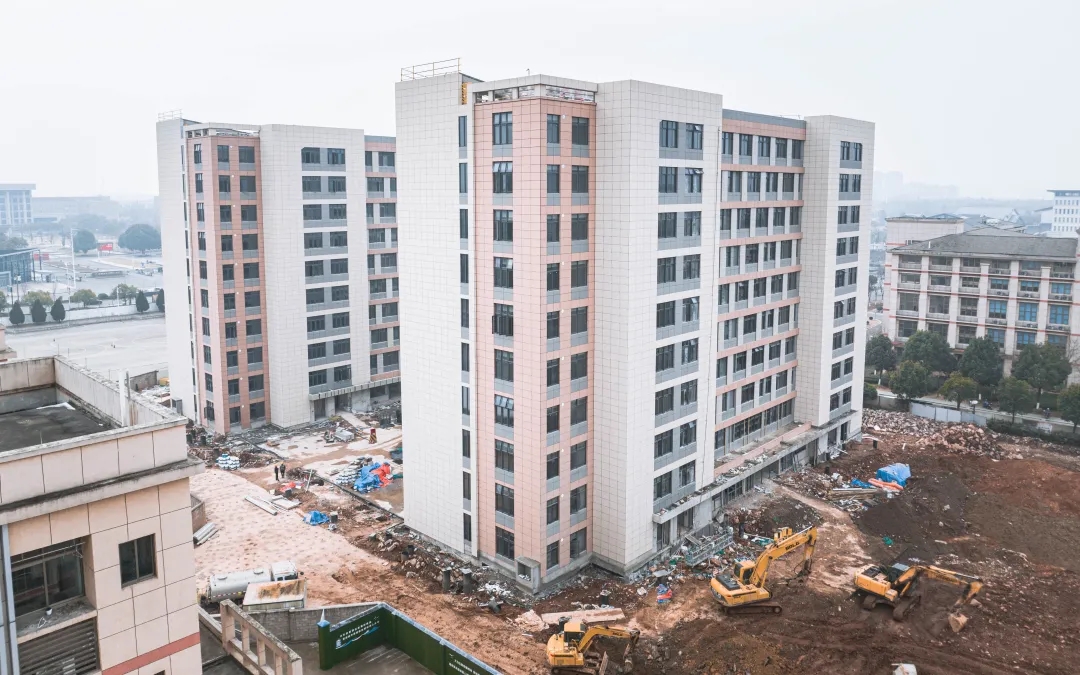

05 学生宿舍楼

外墙一体板施工完成

安装工程基本完成

室内装饰完成97%
